تقديم المشروع:
إسم المشروع : مشروع الوصلة الدائمة لمدينة بنزرت
الموقع : معتمديات منزل جميل وجرزونة وبنزرت الجنوبية وبنزرت الشمالية
صاحب المشروع: |
§ وزارة التجهيز والإسكان والتهيئة الترابية |
مكونات المشروع: |
|
أهداف المشروع: |
§ تأمين الربط الدائم بين ضفتي القنال§ تأمين سيولة حركة المرور |
تكلفة المشروع: |
774,2 مليون دينار |
بداية الأشغال: |
سنة 2021 |
أهمّ الملاحظات والاستنتاجات:
-

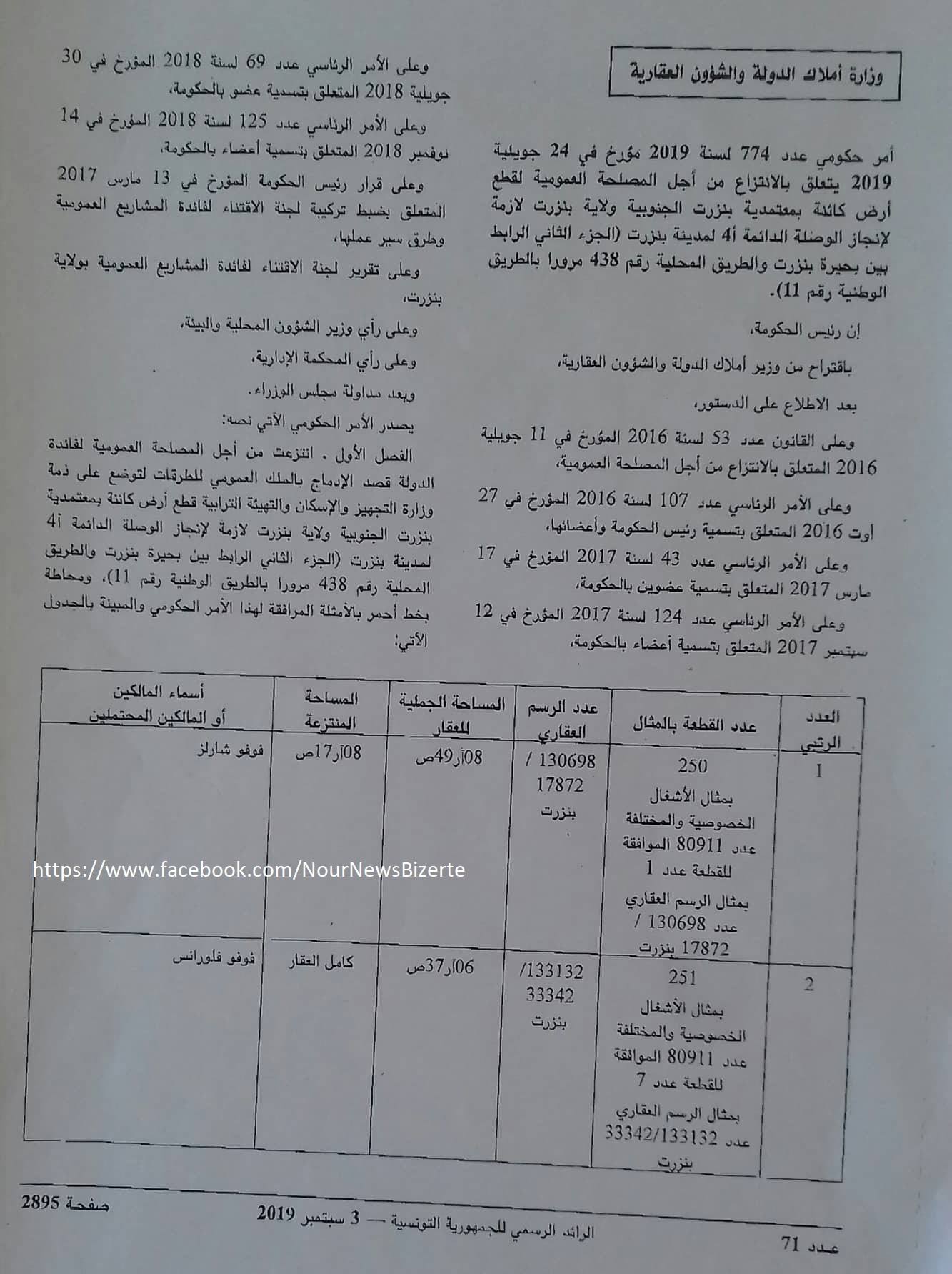

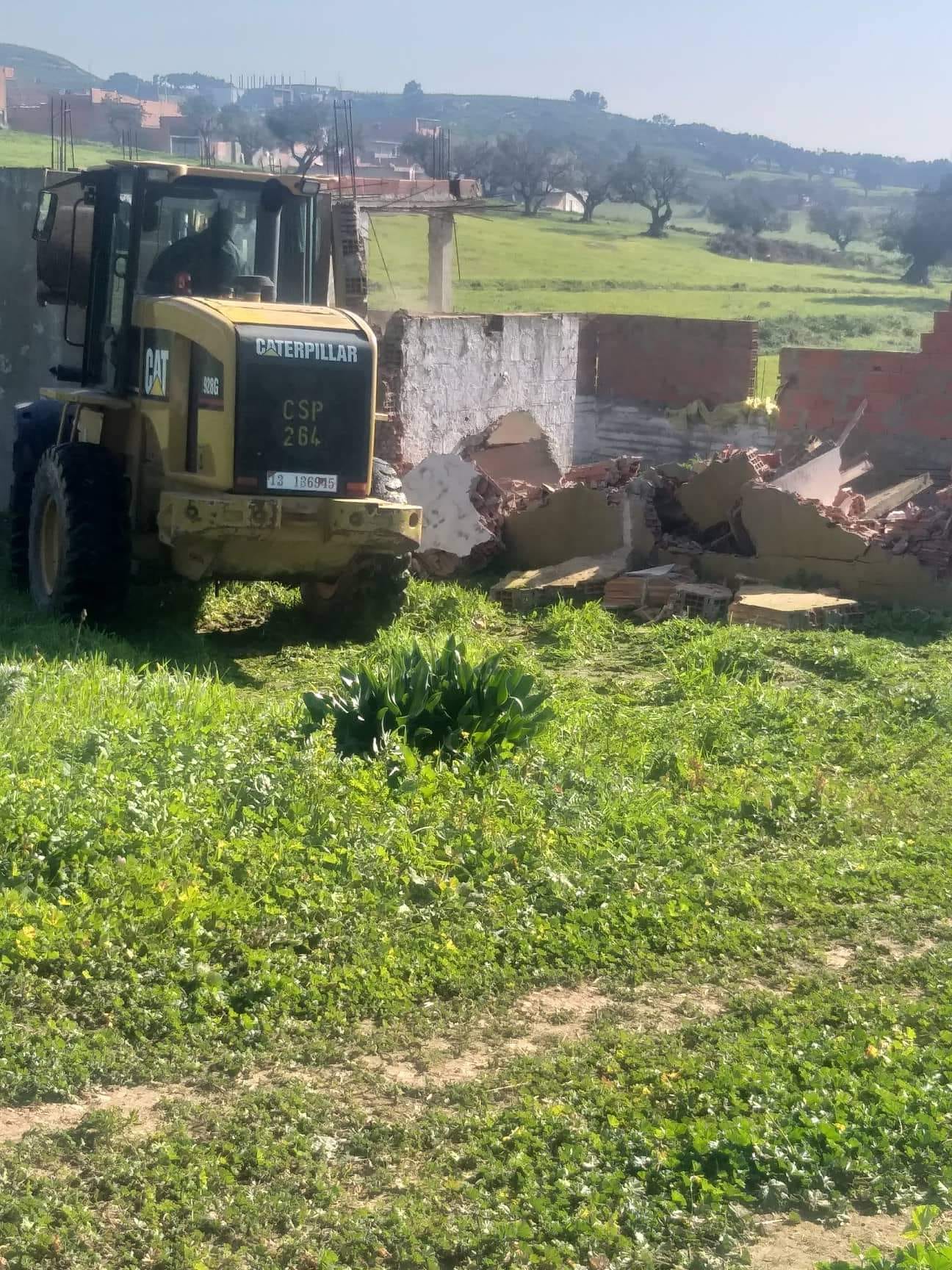

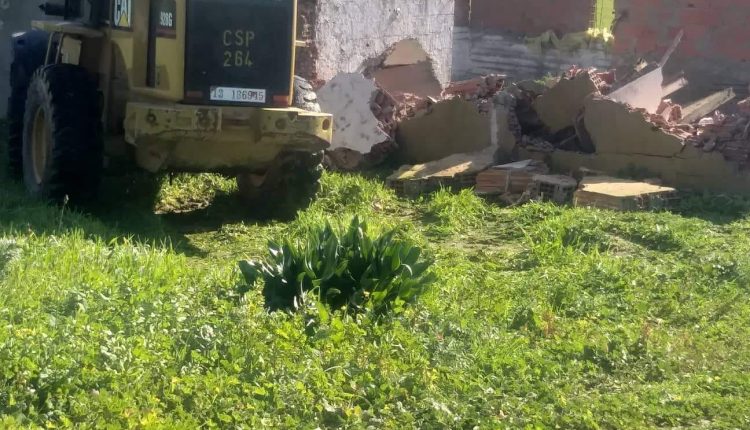

صدر أمر الانتزاع الخاص بمشروع الوصلة الدائمة في جزئه الأول الرابط بين الطريق السيارة أ4 ومدينة بنزرت بالرائد الرسمي عدد 47 بتاريخ 14 جوان 2019 وصدر أمر الانتزاع الخاص بمشروع الوصلة الدائمة في جزئه الثاني الرابط بين بحيرة بنزرت ومنطقة بشاطر من معتمدية بنزرت الجنوبية عدد 774 بتاريخ 03 سبتمبر 2019.
-

تمّ فتح العروض الدولية المتعلقة بالإنتقاء الأوّلي يوم 16 جوان 2020 (26 مشارك) وستتولى العشر مؤسسات الأولى تقديم العروض المالية.
-

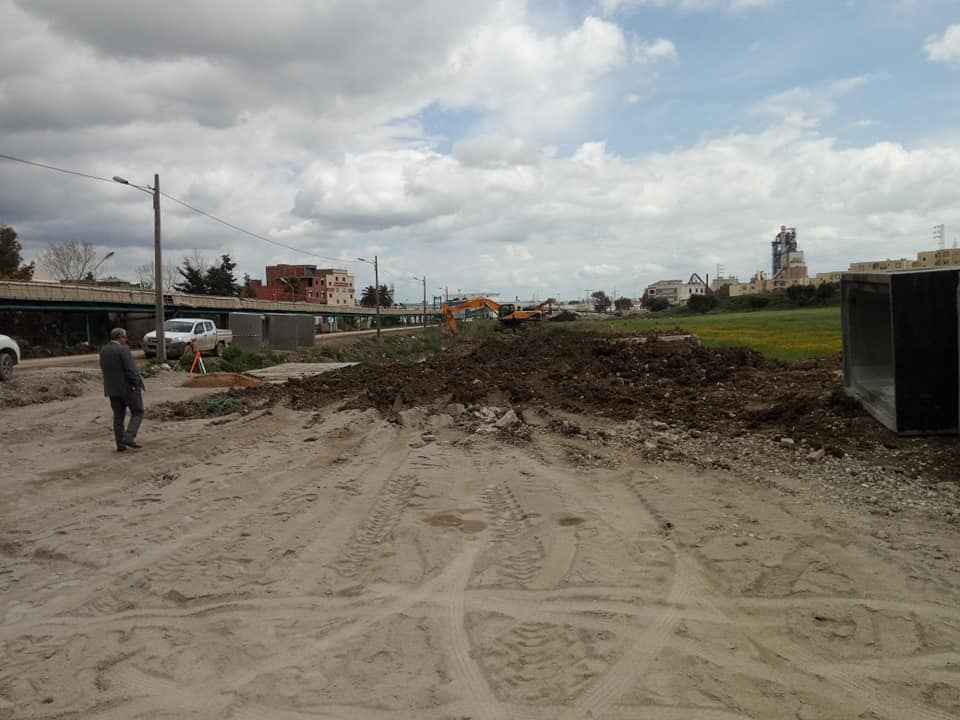

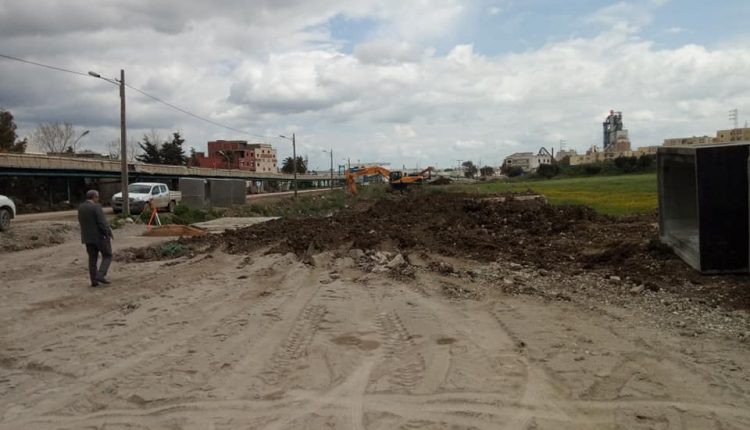

تمّ إعلان طلب العروض الخاص بأشغال تهيئة طرقات الربط لضفتي الجسر على طول 7,4 كلم.
بالتوازي
-

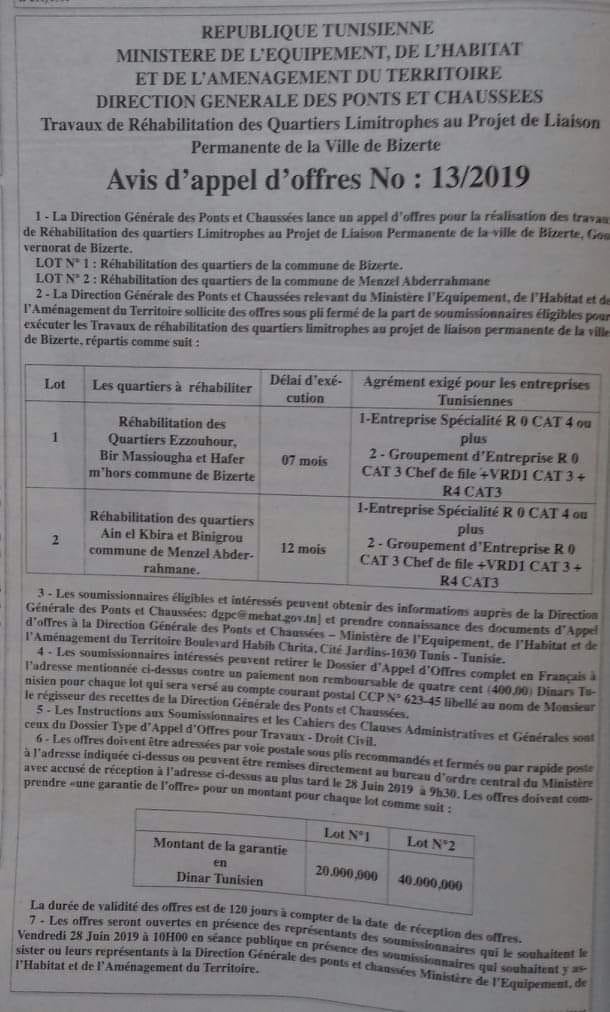

تمّ الإعلان عن طلب العروض المتعلق بأشغال تهيئة الأحياء المتاخمة للوصلة الدائمة لمدينة بنزرت بكلفة 6 م د ليشمل أحياء: الطموح، العين الكبيرة بمنزل عبد الرحمان، الزهور، حافر مهر، بئر مسيوغة1
-

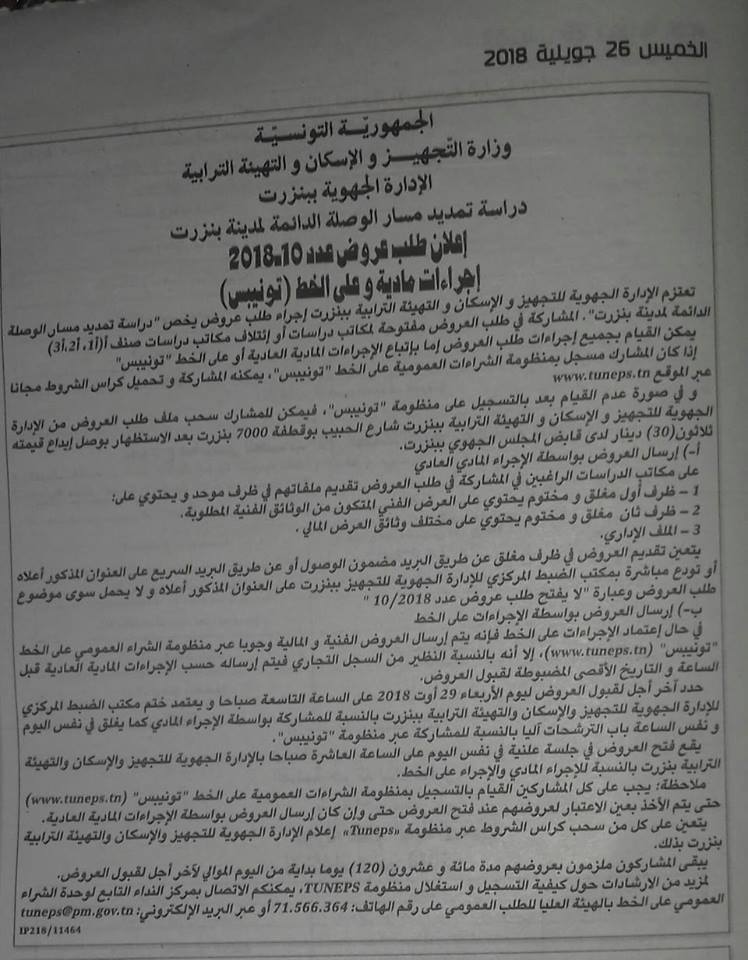

تم تعيين مكتب دراسات والإنطلاق في إعداد الدراسة التمهيدية الموجزة APS للقسط المتعلق بتمديد مسار الوصلة الدائمة لمدينة بنزرت على طول 4,5 كلم.
-
تمّ إعلان طلب عروض مكتب دراسات يتولى مهمة المراقبة والمتابعة والمساعدة الفنية للدراسة نظرا للصعوبات الجيوتقنية لمسار التمديد.
